Byggnation av ventilationsschakt Stocksund
Gäller från: Pågår just nu
Beräknas klart: 31 mars 2028 00:00
Svenska kraftnät utför en ny elförbindelse mellan stationerna Anneberg och Skanstull. Den är planerad i en tunnel från Danderyd i norr, under Stockholms innerstad, till söder om Skanstull. Nu har arbetet med ventilationsschakt Stocksund återstartat enligt plan.
Status arbeten vid Stocksundet
Arbetet med ventilationsschakt Stocksund är återstartat enligt plan.
- Betongarbeten och gjutning av den övre konstruktionen fortgår.
- Kommande halvår kommer betongarbetena färdigställas liksom arbetet med att montera den yttre fasaden i plåt. Även visst arbete med återställning kring byggnaden kommer utföras.
- En tillfällig reningsanläggning har etablerats för avledning av vatten under resterande byggtid.
- Vad gäller installationsarbeten inne i teknikbyggnaden så påbörjas de efter att byggnaden är färdigställd.
Så påverkas du

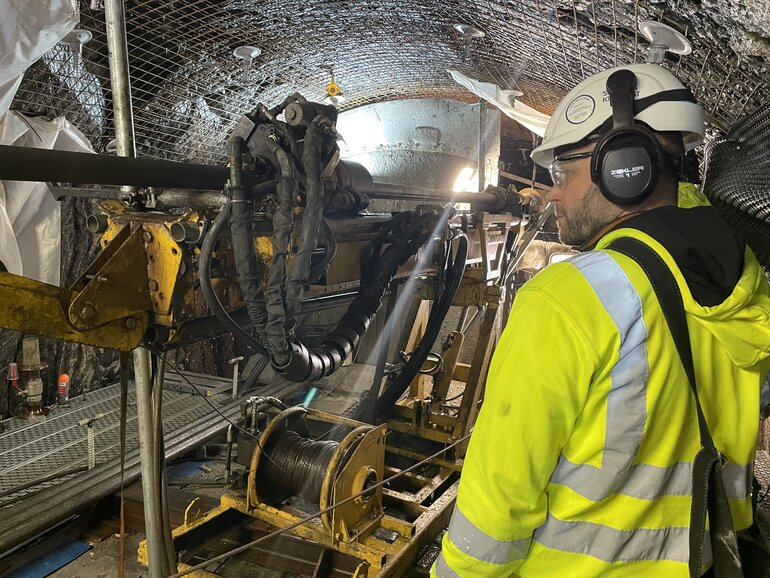

- Bullernivån är relativt låg då Svenska Kraftnäts entreprenör helt färdigställt berg- och bergförstärkningsarbeten.
- Arbetena sker främst inom arbetsområdet och den tillfälliga GC-bron kommer att hållas öppen.
- Boende kan komma att eventuellt märka en viss ökad trafik i form av lastbilar närområdet i samband med leveranser.
- Arbetet planeras pågår i cirka två år framåt.
- Arbetet sker dagtid mellan kl. 07.00 och 19.00.
Om projektet
Elförbindelsen mellan stationerna Anneberg och Skanstull är en av många förstärkningar som görs av Stockholmsregionens elnät för att möta det växande behovet av el. Förutom tunneln ska sex ventilationsschakt byggas längs tunnelsträckningen. Ett av dessa är ventilationsschaktet vid Mörby. Förbindelsen ska bidra till ett stabilare elnät i Stockholmsregionen. Den nya elförbindelsen är en del av projekt Stockholms Ström, ett samarbete mellan Ellevio, Vattenfall och Svenska kraftnät, för att förstärka Stockholmsregionens elnät. Tillsammans bygger vi en ny struktur för elnätet för att möta regionens växande behov av säkra elleveranser. Vid ventilationsschakt Stocksund ska i första omgången byggnaden färdigställas och ventilationshuven monteras, samt utföra vissa markarbeten. Innan i ett senare skede inredas och kompletteras med installationer.
